Se puso en marcha el plan para pavimentar calles de San Juan

El Gobierno de San Juan puso en marcha el Plan San Juan 2024 – 1ª Etapa Pavimentos Urbanos, una iniciativa clave para transformar la infraestructura vial de la provincia con una inversión histórica de más de $12.500 millones. Este plan contempla la pavimentación de 636.500 m² de calles urbanas en los 19 departamentos, priorizando las necesidades locales mediante un trabajo articulado con los municipios. El plan comenzó a concretarse con fondos provinciales.
Con esta iniciativa, San Juan refuerza su compromiso con el desarrollo urbano y la mejora de la calidad de vida de sus habitantes, garantizando calles en óptimas condiciones para una mejor circulación y conectividad en toda la provincia.
El plan comenzó a ejecutarse el 15 de julio de 2024 con la firma de un convenio marco general. De esa firma participó, el gobernador, Marcelo Orrego; el ministro de Infraestructura, Agua y Energía, Fernando Perea; el director de Vialidad Provincial, Omar Lucero y los 19 intendentes departamentales. Posteriormente, se firmó la documentación pertinente con cada intendente para formalizar el otorgamiento. Los municipios fueron responsables de iniciar los expedientes en la DPV y determinar las calles prioritarias para la pavimentación según sus necesidades locales.

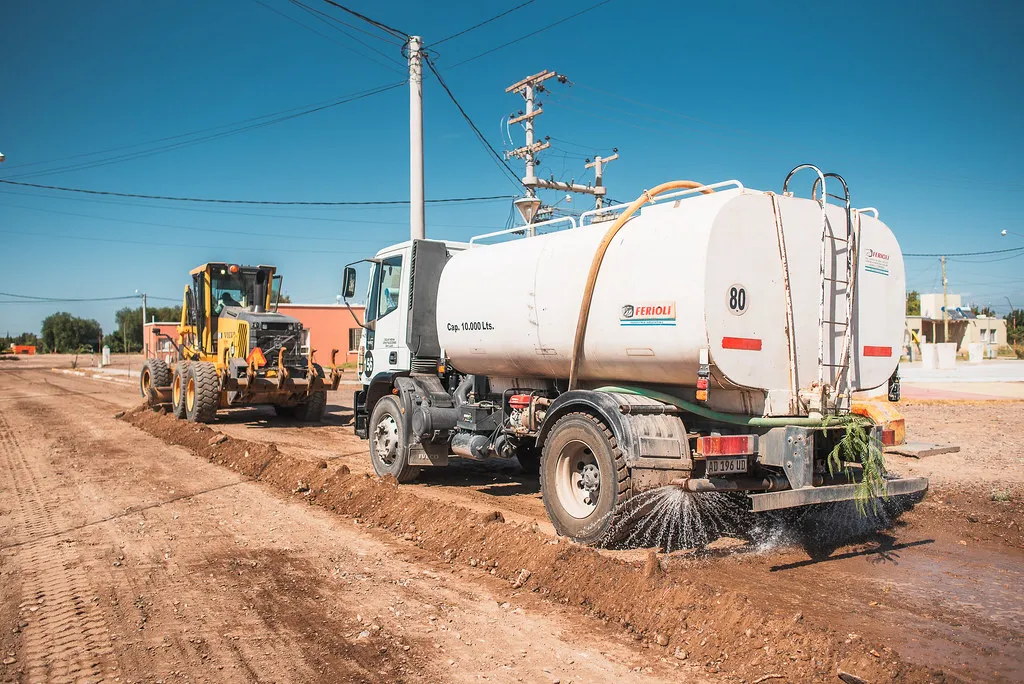

Luego de la etapa administrativa Vialidad Provincial comenzó las obras en Rawson y San Martín, con tareas de movimiento de suelo y preparación del terreno, fundamentales para intervenir calles que nunca antes habían contado con pavimento. En otros departamentos, se realizarán repavimentaciones para mejorar la transitabilidad.
En los próximos días, los trabajos continuarán en Santa Lucía, Chimbas, 25 de Mayo, Iglesia y Rivadavia, asegurando mejoras en la conectividad y calidad de vida de los sanjuaninos. Y, posteriormente, las tareas alcanzarán al resto de las comunas.
El proyecto se estructuró en cinco grupos de trabajo, con la ejecución a cargo de diferentes empresas:
Grupo 1: Albardón, Angaco, San Martín, Ullum, Zonda (Empresa: MENIN)
Grupo 2: 9 de Julio, 25 de Mayo, Caucete, Valle Fértil (Empresa: MENIN)
Grupo 3: Calingasta, Iglesia, Jáchal (Empresa: MAPAL)
Grupo 4: Pocito, Rawson, Santa Lucía, Sarmiento (Empresa: FEDERICO)
Grupo 5: Capital, Chimbas, Rivadavia (Empresa: MAPAL)
